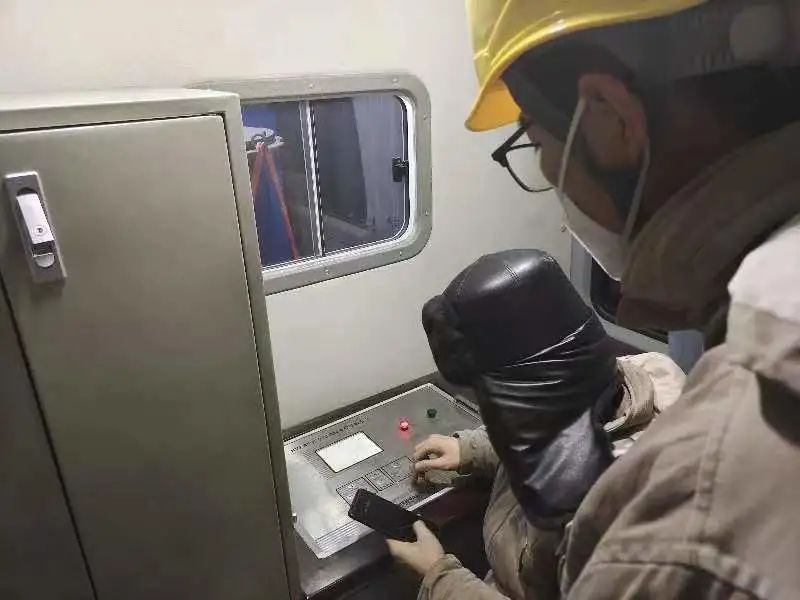

2月11日,随着光宁三线搭火送电完成,国网天津电缆公司服务西康路地铁站建设,圆满完成35kV光台线、光云线、光宁三线及云总线共4回7根电缆迁改任务。本次迁改工程新建工井4座,新建0.23公里9+1孔排管,完成接头制作14组,绕过地铁施工主体范围,南部、工程、产业三个部门齐心协力,多措并举完成迁改任务。
地铁8号线西康路站位于西康路与营口道交叉口,是连接河西和平两个区交通的重要枢纽,由于其地理位置特殊,对周边居民商业影响较大且涉及电力线路较多,前期流程推进较为缓慢,工程中心作为建设方发挥协调推进作用,南部中心作为设备方提出运维意见,产业单位作为施工方编制停电方案。三个部门从前期就形成合力,召开现场协调会12次、线上讨论会8次,针对路径选择、施工进度、停电方案等方面进行多次研讨,同时,南部中心针对地铁固定施工点内现状电缆对地铁方提出相关防外力保护及施工要求,设置阶段性固定值守人员,安装智能监拍设备,平稳度过前期施工准备阶段。
停电期间,工程中心发挥自主安装青年骨干力量,以干促学,为后续自主安装打下坚实基础;产业单位保持一贯高水平工作布置、现场准备及停电挑搭火流程,炉火纯青,不断提高作业效率和作业水平;南部中心做好土建及送电验收,保质保量全过程跟踪监督,守土有责尽心尽力做好每一步验收。
从酷夏到凛冬,从茂叶到冰花,电缆公司完成了一项又一项民心配合服务工程,基层中心部门通力合作,打通协调渠道,以无愧职业道德操守之心,行艰辛困苦之事。
下一步,电缆公司将继续将刚性执行“回复快、审批快、流程快”民生迁改工程“三快要求”,为服务百姓绿色出行、提升我市营商环境,贡献电缆力量。
