福建省孔径最大的电力电缆隧道17日全线贯通

发布时间:2022/11/21 11:11:47 浏览次数:

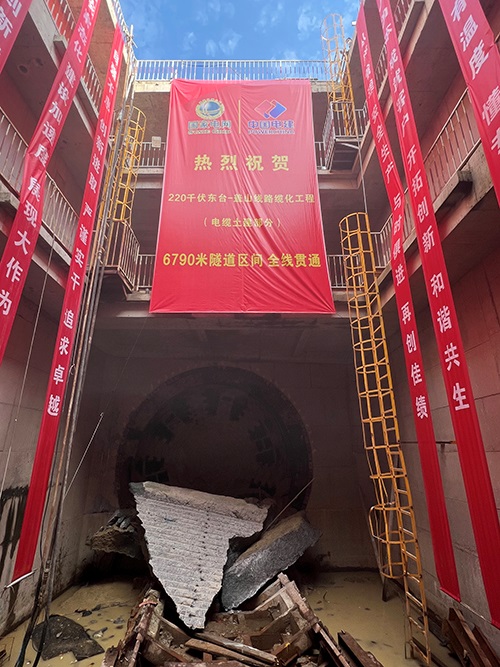

11月17日,福建福州盖山至东台220千伏线路电缆隧道4号至5号工井区间736米的隧道顺利贯通,这标志着福建省孔径最大的电力隧道——福州盖山至东台220千伏线路电缆隧道全线贯通。




据了解,该隧道是福建省重点工程——福州220千伏盖山输变电工程的配套工程,隧道的最大内径为5.5米,总长度约6790米。隧道贯通为福州220千伏盖山输变电工程的全面顺利竣工投产打下了坚实的基础。

据了解,盖山至东台220千伏电缆隧道工程位于福州市南片城区主干道,地质条件复杂,岩层硬度高。隧道多次穿越福州正在运营的地铁1号线,和在建的地4号和5号线,穿越风险高。为此,国网福州供电公司有针对性地优化了施工方案,采用了两种不同口径盾构,还有顶管及明挖方式进行施工。




在盾构施工方面,因为工作井较小的原因,经过科学评估,客观论证,电力施工人员采用分体始发的方式进行施工,确保盾构施工安全可控,有序推进。工程先期敷设2回220千伏电力线路,4回110千伏电力线路,远景计划敷设8回220千伏线路,10回110千伏线路,成为福州南片区域的供电大动脉。

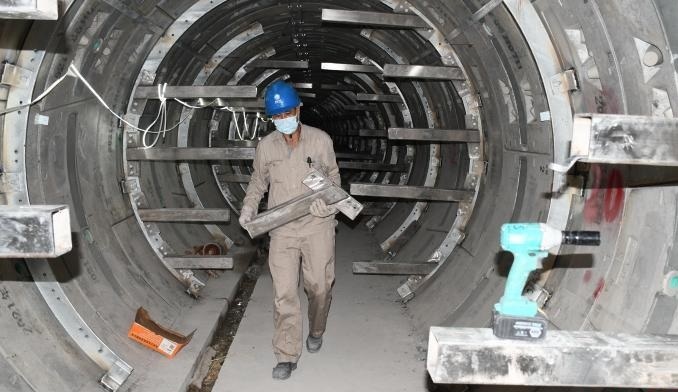

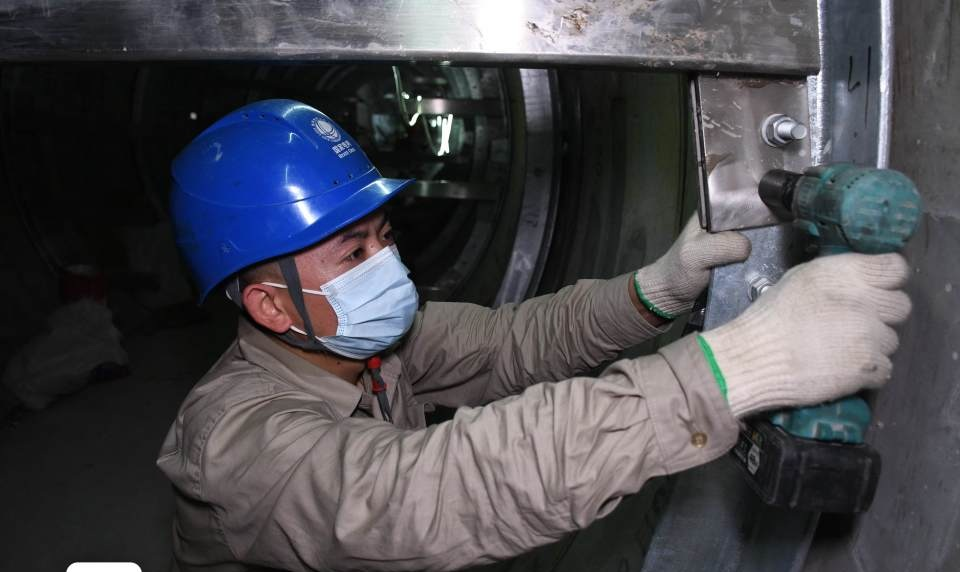

福州市供电公司相关负责人介绍说,以往电力隧道通常采用浅开挖明挖方式施工,或者采用直径2米以下的顶管施工,而本次的线路缆化工程采用盾构法施工。盾构法施工自动化程度高,不仅施工速度快,质量安全更可控,且地面作业很少,隐蔽性好,因噪声、振动引起的环境影响小,不影响地面交通和沿线居民生活。

据悉,220千伏盖山输变电工程预计将于2023年1月份建成投产。为此,作为配套工程的电缆隧道在贯通后,国网福州供电公司施工人员也将倒排进度,加班加点,克服困难,加快电缆敷设及附件安装进度,全力工程按期完工。该输变电工程的投产可优化福州220千伏网架结构,极大增强福州南部区域电网的供电能力,为福州东扩南进、沿江向海发展战略提供充足的电能。

【免责声明】本网站所收集的部分资料来源于互联网,转载出于传递和分享更多信息之目的,并不意味着赞同其观点或对其内容真实性负责,文章仅供参考。如本网站转载内容涉及版权等问题,请速与我们取得联系,我们将及时修改或删除。

中华人民共和国电信与信息服务业务经营许可证
编号: 沪B2-20240342

备案号: 沪ICP备05040613号-4

上海市通信管理局认证

中国电线电缆网及上海电缆研究所
版权所有 Copyright © 1998-2011 SECRI and China Wire & Cable Network All Rights Reserved.
