河北雄安新区2022年首批15项电网工程集中开工

    发布日期:2022/1/18 10:50:34    来源:国际电力    阅读次数:

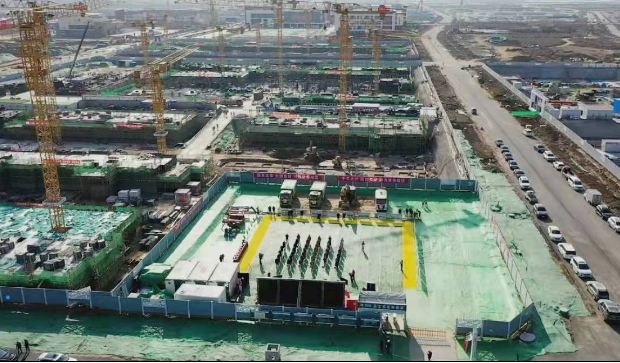

    近日,河北雄安新区2022年首批电网工程——雄安500千伏输变电工程、起步区12号110千伏输变电工程、雄东1号110千伏输变电工程等15项工程集中开工,总投资超过10亿元。工程建成后,将进一步构建雄安新区世界一流电网,为新区承接北京非首都功能疏解和大规模开发建设提供坚强电力保障。


    记者从国网河北电力了解到,为建设雄安绿色坚强智能电网,该公司五年来累计投资超过100亿元。按照规划,雄安新区电网“十四五”期间计划建设两项500千伏输变电工程。其中,雄东500千伏输变电工程已于2020年9月开工,将于2022年9月竣工投运;雄安500千伏输变电工程计划2024年6月竣工投运。两项500千伏输变电工程建成后,将形成环绕雄安新区西部和北部的500千伏C型环网,对满足新区用电负荷增长需求,提升供电可靠性具有重要作用。

    “雄安500千伏输变电工程将试点应用新型模块化建设工艺,采取装配式钢结构、镜面清水混凝土等国际领先的先进技术,实施全过程数字化实测实量,着力打造低能耗三星级绿色建筑。”雄安500千伏输变电工程负责人邸世辉说。

    五年来,雄安电网已建成雄安新区首条清洁能源大通道——张北至雄安1000千伏特高压输变电工程,投运剧村220千伏、河西110千伏输变电工程、河西-奥威线路等工程,数字化主动电网示范项目、首个配电“双花瓣”高可靠供电示范工程、雄安高铁站综合能源项目、王家寨新型电力系统村级示范项目等相继落地,雄安新区电网规划由蓝图逐步变为现实。

    “2022年将迎来雄安新区成立五周年,电网建设将进一步提速。我们计划投资20亿元以上,全力推进雄安数字化主动电网建设,努力打造精品工程、示范工程,服务好雄安新区发展。”国网河北电力建设部项目管理处处长武坤表示。
