2021年度盘点 | 特高压建设的几大典型工程

    发布日期:2022/2/15 13:29:09    来源:本站    阅读次数:

    自2006年我国探索特高压示范工程开始,到目前已经历三轮大发展。

    第一轮是2011年至2013年,规划建设“三横三纵”特高压骨干网架和13项直流输电工程,形成大规模“西电东送”“北电南送”格局;第二轮是2014至2016年,国家能源局提出加快推进大气污染防治行动计划12条重点输电通道的建设,推进9条特高压线路建设;第三轮是2018年至2020年,作为“新基建”投资托底经济,特高压迎来快速发展。

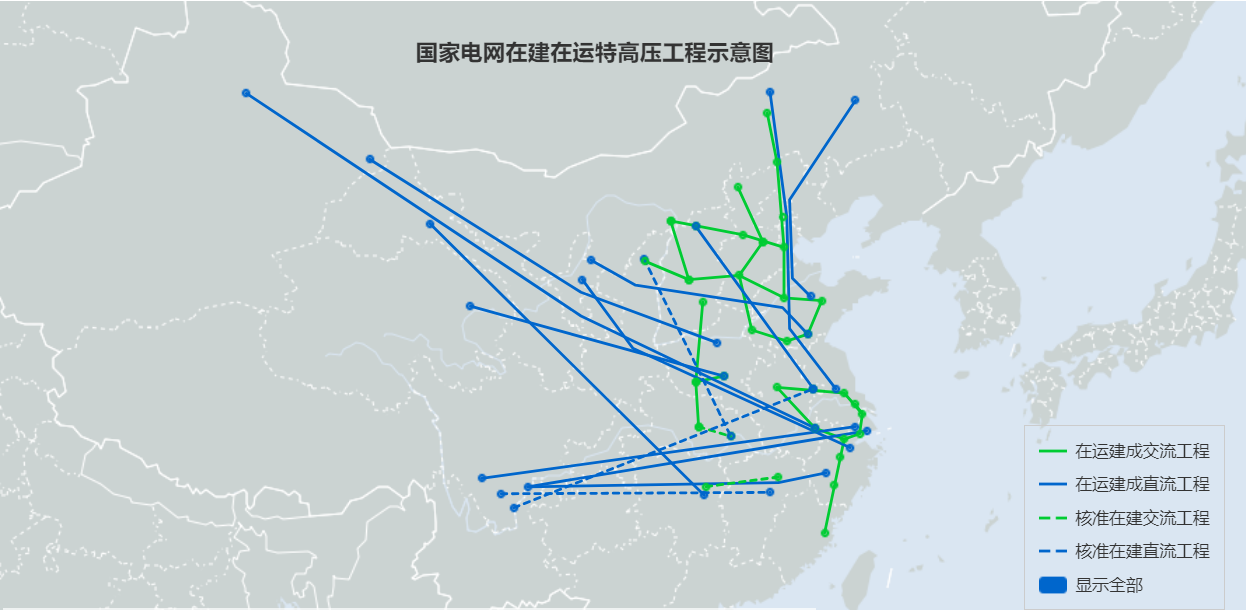

    截至2020年底,我国已建成“14交16直”、在建“2交3直”共35个特高压工程,在运在建特高压线路总长度4.8万公里,比绕地球赤道一圈还长。




    “十四五”期间,国网规划建设特高压工程“24交14直”,涉及线路3万余公里,变电换流容量3.4亿千伏安,总投资3800亿元。

    2021年是“十四五”开局第一年,据悉,全国31省对外公布了“十四五”发展规划,其中25个省明确写出了“十四五”期间新能源发展计划,17个省开建特高压“送出/输入”工程,发展新能源成为各地对未来的重要选择。

    这一年,我国带着特高压这张“金色名片”继续闪耀,三大特高压工程建成投运,若干项目或开足马力建设或喜获核准,为我国电力“高速路”持续扩容……


    4月12日,南阳-荆门-长沙1000千伏特高压交流工程获得国家发改委核准。该工程是华中“日”字型环网的重要组成部分,该工程途经河南、湖北、湖南三省,计划于2022年12月建成投运。




    6月21日,雅中-江西±800千伏特高压直流工程投运,这是“十四五”期间国家电网建成投运的第一个特高压直流输电工程。该工程起于四川省凉山州的雅砻江换流站,止于江西省抚州市的鄱阳湖换流站,额定容量800万千瓦,途经四川、云南、贵州、湖南和江西5省,线路全长1696公里,总投资244亿元。截至8月1日,日送电量首破1亿千瓦时。




    7月27日,白鹤滩-浙江±800千伏特高压直流工程获得国家发改委核准,成为自2018年特高压审批重启以来获批的第10条特高压线路。该工程起于四川省凉山州布拖县先锋村换流站,途经四川、重庆、湖北、安徽、浙江5省(直辖市),止于浙江省杭州市的余杭区浙北换流站,全长约2140.2千米,计划2022年11月具备带电条件。其中,重庆泰山电缆等线缆企业中标多个导线产品订单,为工程建设作出了重要贡献。




    8月6日,陕北-湖北±800千伏特高压直流工程启动送电,是陕西省首条特高压直流外送工程。该工程起于陕西省榆林市,止于湖北省武汉市,途经陕西、山西、河南、湖北四省,线路全长1127公里,额定电压±800千伏、额定输送容量800万千瓦,总投资185亿元。

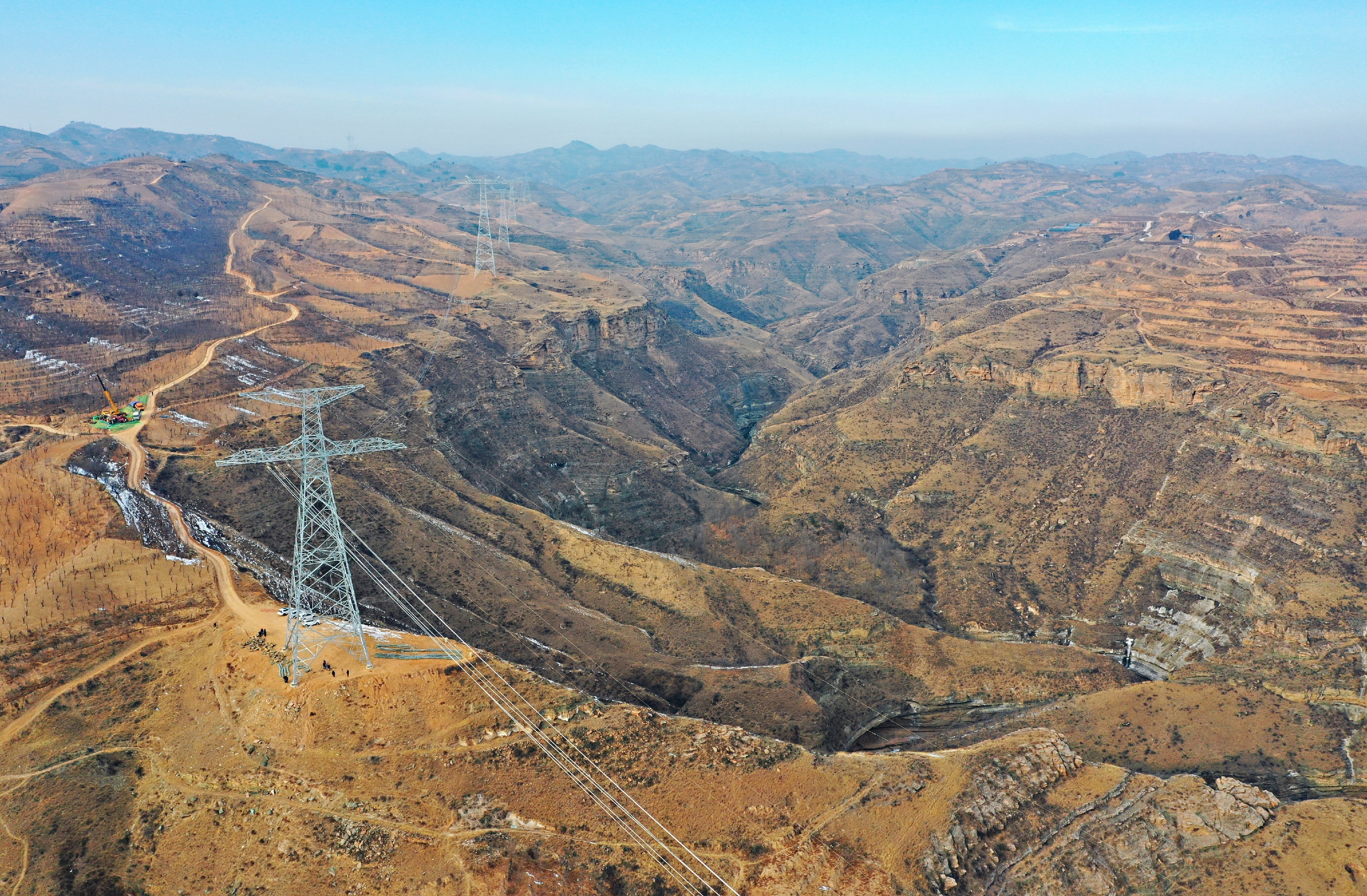

    陕北-湖北 1.jpg


    10月10日,世界上电压等级最高、输送容量最大、输送距离最远的特高压直流输电工程——昌吉-古泉±1100千伏特高压直流工程开启精益化综合检修。通过精益管理、技术创新,检修工期由11天压缩至7天,可多向华东送电12亿度。





    10月15日,世界首条以输送新能源为主的输电通道——青豫±800千伏特高压直流工程二期外送项目在青海正式开建。青豫±800千伏特高压直流工程完全依靠清洁能源自身互补能力独立供电,是世界上首条专为清洁能源外送而建设的特高压通道。该工程起于青海省海南藏族自治州,止于河南省驻马店市,途经青海、甘肃、陕西、河南4省,线路全长1587千米,一期项目于2020年投运。




    12月26日,南昌-长沙1000千伏特高压交流工程投运,该工程是“十四五”期间我国开工建设的首个特高压输变电工程,创造了从开工到建成仅用时10个月的特高压建设纪录。其中,汉缆股份承担了导线生产任务,在严格的产品过程管控下,如期履约;亨通交付的特高压产品具备良好的抗拉性能、导电性能、耐腐蚀性能等,为电网架设提供了更高效的输电能力。




    12月27日,白鹤滩-江苏±800千伏特高压直流工程(南京段)89基铁塔的浇筑、组塔、放线工作全部完成,江苏省内率先全线贯通。该工程额定输电能力800万千瓦,线路长度2088公里,途径四川、重庆、湖北、安徽、江苏五省(市),投资307亿元,于2020年11月3日获得国家发改委核准,计划于2022年建成投运。

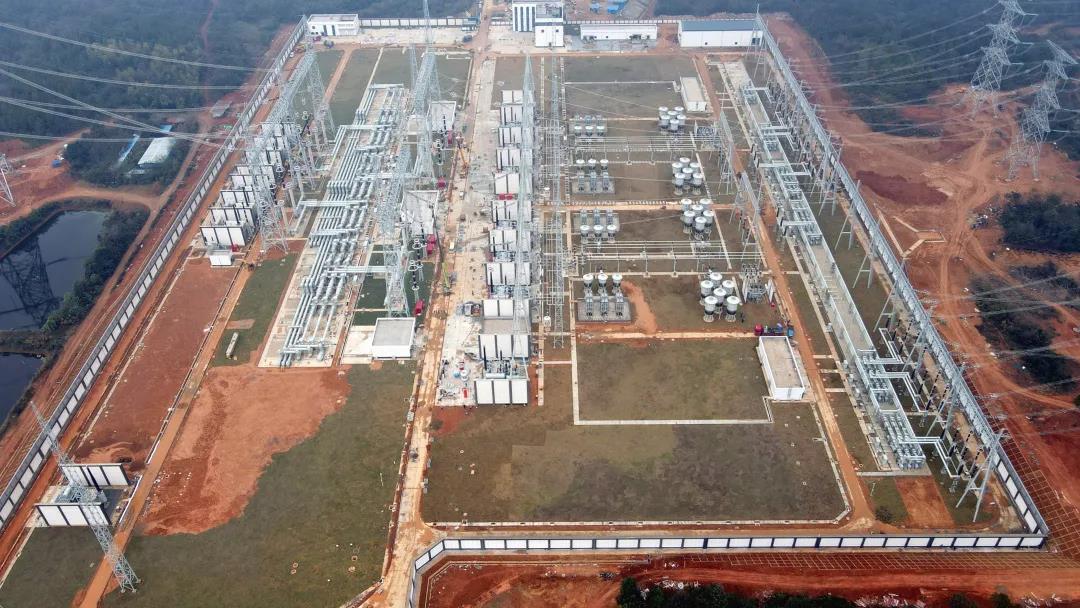

    白鹤滩-江苏 12.27.png


    启航新征程,“构建以新能源为主体的新型电力系统”的号角已经吹响,特高压正担负起新的历史使命。 据报道,2022年,国家电网计划开工“10交3直”共13条特高压线路;与此同时,特高压项目核准提速,规划的项目有望全部核准,未来四年特高压建设规模空前。
