江苏徐州500千伏任庄变电站主变改造工程投运

    发布日期:2022/7/1 16:27:52    来源:国际电力    阅读次数:

    6月28日凌晨3点13分,经过24小时试运行,徐州500千伏任庄变电站主变改造工程顺利投运。

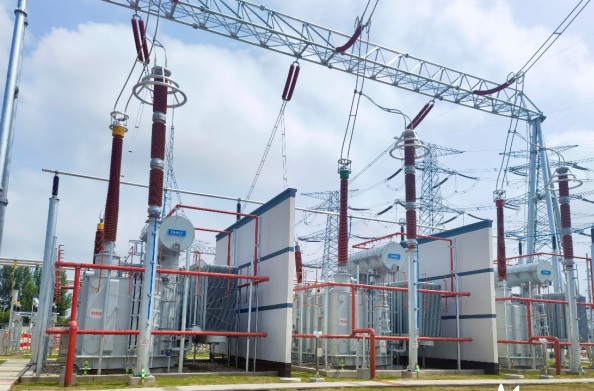

    徐州500千伏任庄变于1987年建成,是江苏省最早投运的500千伏变电站之一。此次改造工程拆除站内运行近35年的1、2号主变,新建1组容量1000兆伏安主变,有力提升设备可靠性,为江苏电网迎峰度夏提供有力支撑。

    受徐州疫情影响,工程工期紧、任务重。超高压公司选派专人作为“运检联系人”,从工程前期设计、物资招标至工程验收、投运全过程参与,作为桥梁和纽带,有效解决建管单位与运检单位之间沟通流程繁琐、效率低下的问题,保证工程进度和质量。

    为了提升班组核心业务技能,超高压公司徐州运维站主动承担了工程中部分220千伏区域的电压互感器、避雷器的改造工作。“改造中,我们自主完成绝缘电阻试验、励磁曲线测量等17项工作,自主实施项目数量占比达65%。”超高压公司徐州运维站五级职员杨玉磊介绍,“自己人上阵,积累了经验提升了技能,有效促进专业核心能力的回归。”

    6月中旬,工程验收工作进入最后冲刺阶段,徐州市发布高温预警,当地日平均气温35度以上,最高气温达40度,正午时分现场地表温度可达70度。为了保证人员安全和验收进度,该公司开展错峰验收,避开午间炎热时段。“早晨6点至上午11点30分、下午3点至晚上10点,是现场验收的主要时段。”杨玉磊说,“我们还为工作人员准备了冷饮、人丹等防暑降温用品,保证高温作业下人员的身体健康。”

    在工程正式启动前,超高压公司徐州运维站实行票面“正值-班组-运维专职(外部专家)-分管领导-操作人员”五级审核,保证操作票的正确性。启动工作历时近三天,为了保证连续操作状态下操作人员的精神状态,该公司实行分组全程备班制,将操作人员分为操作、操作预备及备班三组,组间8小时交接班,同时设专人监护,保证组间操作进度、设备状态、操作疑点等交接全面,确保操作过程的连续性。

    改造工程完工后,将节省土地面积约60%,为远期扩建新主变预留了充足的位置,为满足电网远景负荷发展的需求提供有力保障。
