浙江三澳核电2号机组常规岛主体工程开工

    发布日期:2022/9/5 10:24:09    来源:国际电力    阅读次数:

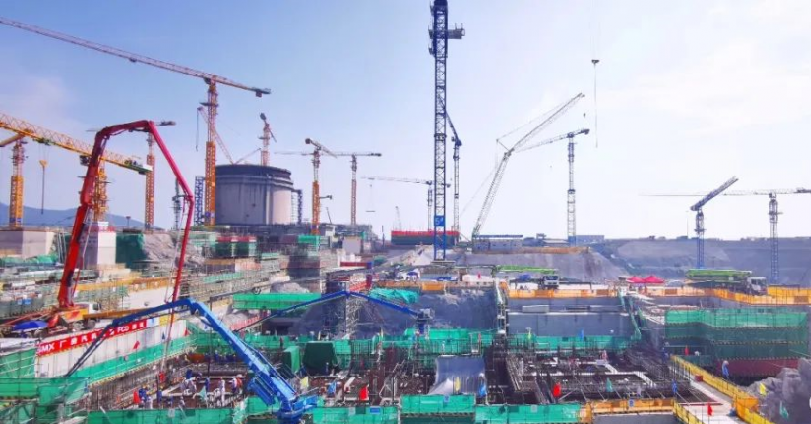

    9月2日5时8分,浙江三澳核电项目2号机组完成汽机筏基混凝土浇筑,历时44小时共浇筑混凝土5172立方,标志着该机组常规岛主体工程开工,常规岛土建全面具备施工条件,保证了汽机基座与厂房框架双主线同步推进。




    三澳核电项目规划建设6台具有中国自主知识产权的三代核电技术“华龙一号”机组,一期工程1、2号机组分别于2020年12月31日、2021年12月30日开工建设。目前,三澳核电项目一期工程工程设计基本完成,设备采购完成95%,工程建设进入高峰期。项目采用的“华龙一号”核电技术设计寿命为60年,创新性采用“能动和非能动”相结合的安全系统、双层安全壳等技术,在安全性上满足国际最高安全标准要求。

    “三澳核电项目2号机组是浙江省‘十四五’期间开工建设的首台核电机组,2022年以来,中广核始终坚持高效统筹疫情防控和工程建设,联同各参建单位克服新冠肺炎疫情、连续高温天气等风险挑战,各项工作稳步推进。”中广核苍南核电有限公司副总经理刘健一表示,在工程建设稳步推进的同时,苍南核电也高效推进生产准备工作,在组织运作、人员准备、工程参与、技术准备等领域重点发力,保障各方面工作有序进行。

    记者从县重大能源中心了解到,自三澳核电项目开工建设以来,省市县建立了联动工作机制和政企互动专项小组,科学谋划、挂图作战,多次召开专题协调会,全力破解核电建设众多“卡脖子”难题,近期,与霞浦县签订战略合作协议,核电建设全生命周期骨料供应得以保障,2700万方核电富裕土石方将逐步消纳,核电生产生活临时用地短缺问题也将得以解决。目前,一期项目建设平稳推进,二期项目申报进展顺利,县本级审批事项全部完成,确保9月底具备核准上报条件。
