客户停电零感知 曲靖首次开展旁路并联转供

    发布日期:2023/3/20 15:45:17    来源:人民网    阅读次数:

    日前,南方电网云南曲靖供电局利用移动变电站、带电作业等技术完成了35千伏文兴变电站升级改造期间的负荷转移和保供电工作,并首次使用旁路并联转供技术,有效减少了客户停电时户数8400时户,保障221台公共变压器、15590户居民在文兴变电站改造升级期间不断电、不停电,用专业技术换来更加可靠的电力保障。




    35千伏文兴变电站位于宣威市文兴乡,地处乌蒙山东列山系分支,地势狭长,由于部分施工地点道路条件有限,曲靖供电局带电作业中心选择使用绝缘斗臂车与搭建绝缘平台两种方式开展复杂旁路并联转供作业,同时因一条旁路要同时满足2条10千伏线路的同时供电,带电作业工作要多方联动、立体协同。

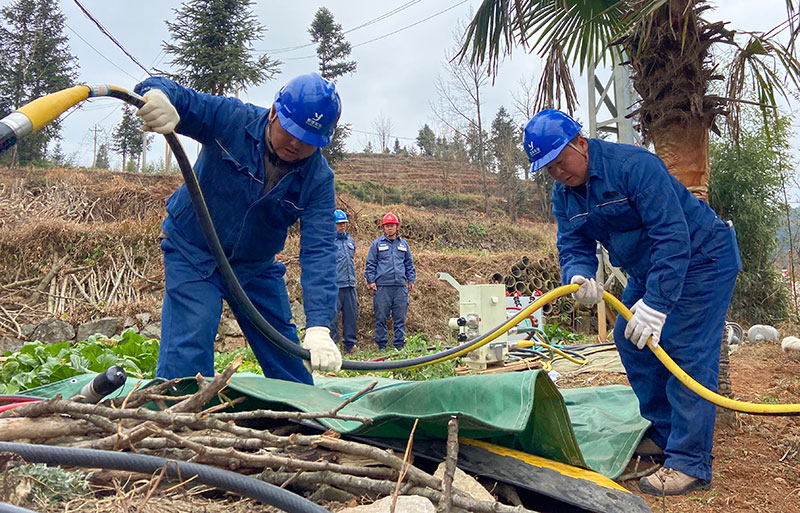

    带电作业人员对带电体、接地体进行全方位绝缘遮蔽,旁路设备绝缘检测合格、导通正常。“带电作业本身作业风险就比较大,这次作业又涉及2条线路,相对复杂,要更加仔细和谨慎。”带电作业中心配电三班班长周志武介绍道。为了完成本次工作,带电作业中心出动了2辆绝缘斗臂车,10米绝缘平台1架,旁路开关2台,旁路柔性电缆300米,3个班组共计20余人配合完成转供工作。

    如果不采用带电作业,变电站的检修、升级改造等负荷转移工作都需要停电,或等待项目完成后再恢复送电。为了减小项目对居民和企业的生产生活的影响,曲靖供电局在前期工作中认真审查施工方案,进行安全评估,制定应急预案。在作业期间,专业技术人员对电缆敷设、设备调试,再到最后的搭头成功转供,进行全程的跟踪负责,保证不留死角、不留隐患,确保转供工作万无一失。

    下一步,曲靖供电局将继续探索带电作业新技术、新思路,坚持“能带不停”的原则,最大程度地减少用户停电感知,全力以赴保障辖区内客户用电需求,为当地经济社会发展提供强有力的电力保障。

    【免责声明】本网站所收集的部分资料来源于互联网,转载出于传递和分享更多信息之目的,并不意味着赞同其观点或对其内容真实性负责,文章仅供参考。如本网站转载内容涉及版权等问题,请速与我们取得联系,我们将及时修改或删除。
