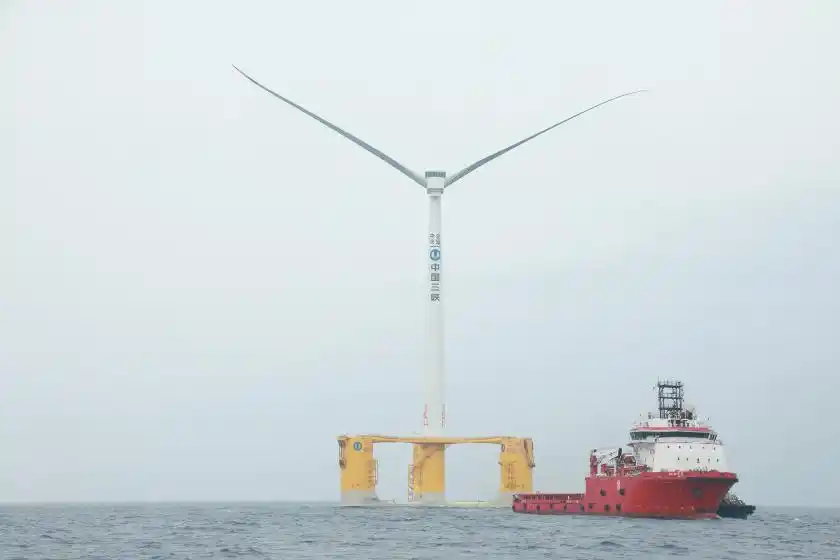

6月5日,随着巨大的风机叶片在高空在与机舱实现精准对接,三峡青洲七海上风电项目首台风机顺利完成吊装,为后续机组并网发电奠定坚实基础。
此次吊装的风机单机容量为13.6兆瓦,采用四桩导管架风机基础,轮毂中心高度约150米,约等于50层大楼的高度,叶轮直径252米,扫风面积约5万平方米,相当于7个标准足球场大小。
三峡青洲七项目规划装机容量为1000兆瓦,共建设81台风力发电机组,其中12兆瓦风电机组59台,13.6兆瓦风电机组21台、16兆瓦风电机组1台。三峡上海院负责其中500兆瓦风场建设任务,计划8月31日前完成所有风机吊装。
据介绍,青洲七项目将与青洲五项目共同建设一座±500kV海上换流站和陆上集控中心,一次建设,共同送出。风电机组发出电能通过集电海底电缆接入海上换流站,升压换流后,经世界首个±500kV直流海缆共同接入陆上集控中心。青洲七项目建成后,青洲五、七海上风电场海缆集中送出工程项目将成为全球单体容量最大的海上风电项目,全球最高电压等级海上风电柔性直流送出项目。
