8月11日,江北大道与宁慈中路交叉口一片忙碌景象,甬城配网公司电力工人们早早集结,顶着热浪有条不紊地开展高压导线更换与附件改装作业。
虽值清晨,暑气却早已如密网般笼罩现场。阳光直射下,施工人员的安全帽上泛着灼热的光。作为通苏嘉甬铁路江北段的关键配套工程,此次迁改需完成高压导线更换、附件改装及新做拉线等任务。

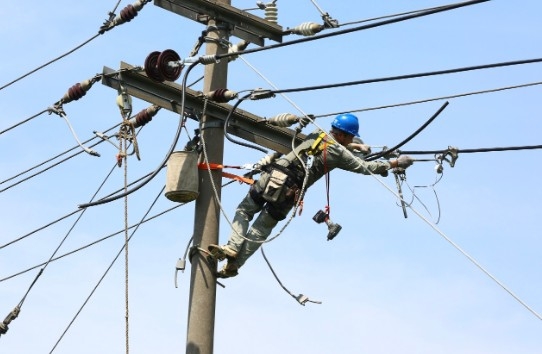

施工作业现场
“电缆附件在烈日暴晒下温度超过50℃,我们需戴双层手套操作,杆塔上作业的话更像是站在‘蒸笼’里,每完成一个接线动作都要消耗大量体力。”现场施工作业人员告诉记者,为应对高温“烤”验,施工团队借鉴了七塘公路复线迁改中“错峰作业”的经验,将核心工序调整至清晨5点至上午10点、下午4点至傍晚7点进行,避开正午高温时段。同时配备遮阳棚、绿豆汤等防暑物资,每小时轮换一次高空作业人员,确保施工人员体力正常。
此外,此次作业也通过提前调试张力机、预组装附件等方式,减少现场高温作业时间,“原本计划8小时的导线更换任务,在科学调度下,6小时就安全完成了。”甬城配网公司相关负责人介绍,在54号杆新做拉线作业时,地表土壤因高温变得坚硬干燥,施工人员借鉴兴慈八路杆线移位中“细化风险预控”的做法,先用冷水降温后再开挖基坑,避免扬尘与设备过热。拉线角度校准环节,测量员顶着烈日反复核对数据,确保误差不超过2度,严守工程质量关。
截至目前,除该交叉路口外,荪湖、白鹤山等地的电力迁改施工也在紧张有序地进行中,各施工点相互配合、协同推进,全力确保通苏嘉甬铁路迁改工程电力部分按时完成。
