6月14日,国网湖北送变电工程有限公司历时131天建设的武汉东新500千伏变电站220千伏配套送出工程(220kV高康线、220kV高屹二回线)顺利送电。

本次工程核心项目——220kV高康线,多项指标刷新区域建设纪录,工程新建220千伏电缆线路23.05公里、架空线路7.362公里,总长30.412公里。其中,单回23.05公里、2500mm²大截面电缆线路,为湖北省内有史以来建设里程最长、截面规格最大的220千伏电缆线路工程。

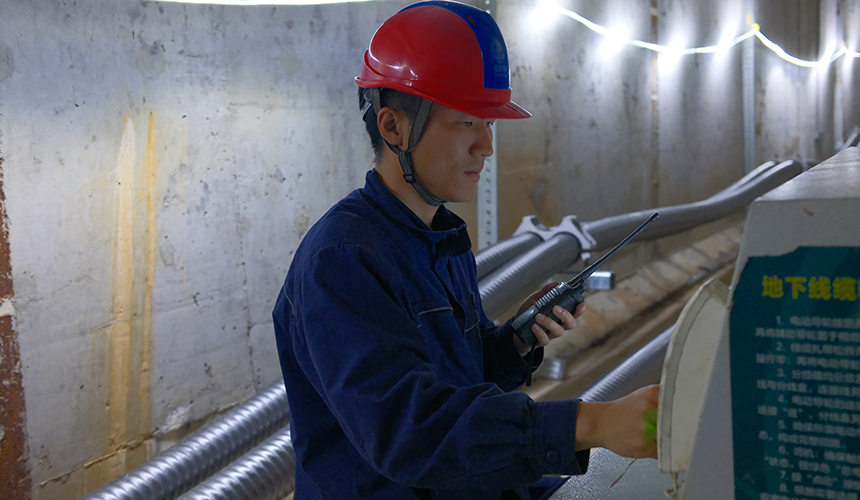

工程全程穿越城市密集建成区,施工难点集中凸显。现场存在施工通道高差起伏大、岔路交错、隧道局部积水严重等问题,电缆空放回拖频次高、有效施工窗口期紧张等不利因素,超长地下通道作业也对人员体能、设备运转提出严苛考验。面对重重挑战,项目部提前开展全覆盖风险摸排,针对复杂施工断面开展专项攻坚,并定向破解敷设难。严格落实安全技术交底、关键作业环节现场旁站制度,实现施工全流程风险闭环管控。施工期间,送变电公司全面强化现场统筹与保障工作,组建4个电缆敷设班组实行昼夜两班倒施工,高峰期投入150余名作业人员。团队恪守文明施工理念,采取错峰施工、精细化作业模式,有效降低工程对城市交通和居民日常生活的影响。项目依托内部创新团队,配备新型电缆输送机、小型化充电式压弧装置等智能设备,持续优化电缆敷设工艺,顺利攻克电缆深井下放、狭小空间作业等难点,大幅提升整体施工质效。
该工程顺利投运,标志着武汉东部电网网架升级的重要突破。项目可消纳金沙江上游清洁能源,激活东新500千伏变电站枢纽作用,进一步完善区域电网结构、提升供电可靠性,全力保障当地民生用电、企业生产与产业发展用电需求。
